安裝光伏電站,咱老百姓最關心的問題就是何時能產生收益了。這就要說到一個并網的環節,很多用戶都不知道如何并網,流程到底是怎樣的。
提交申請到并網,要多長時間呢?

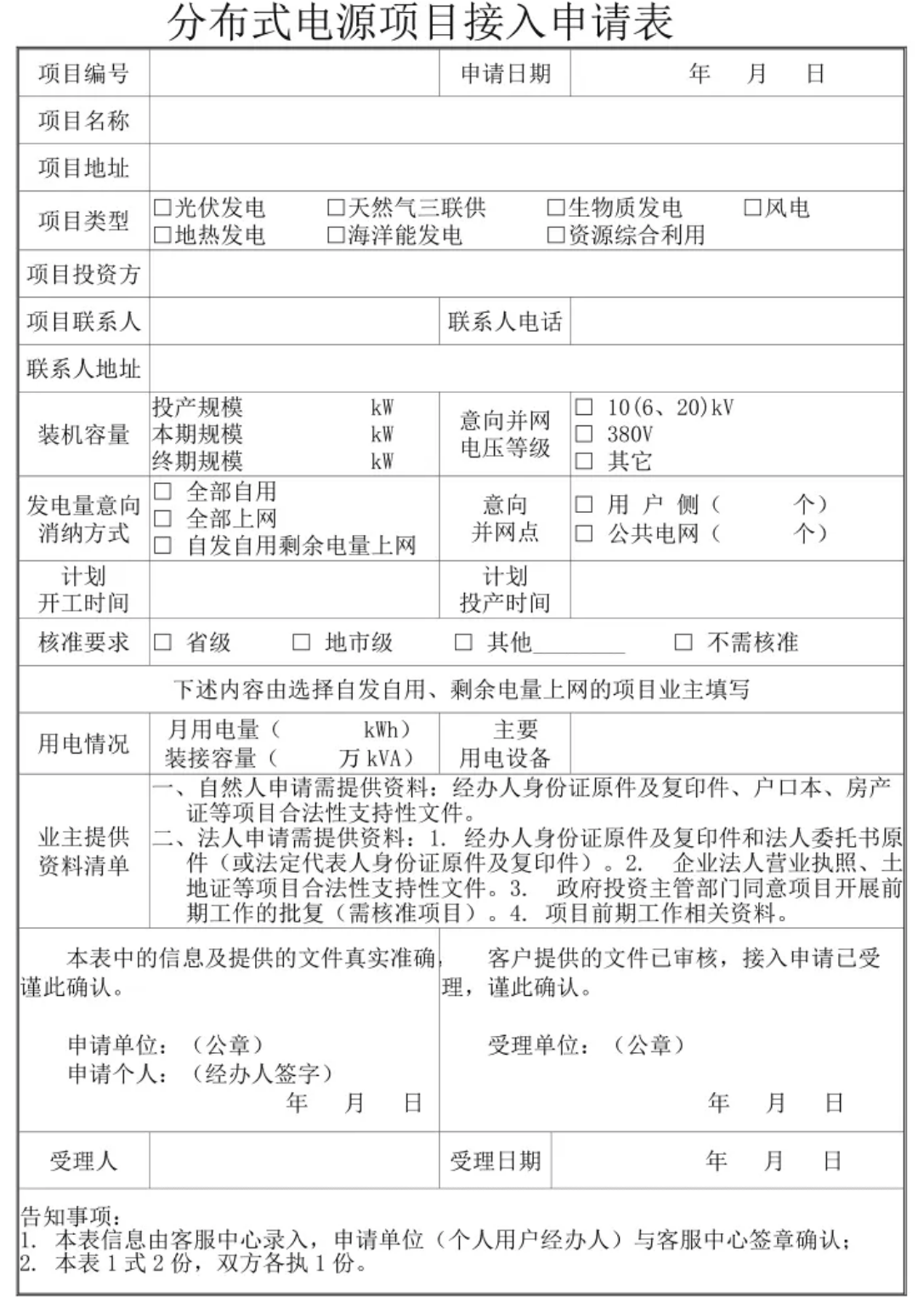

需要向電網公司提交什么資料?
電網公司對電站有什么技術要求?

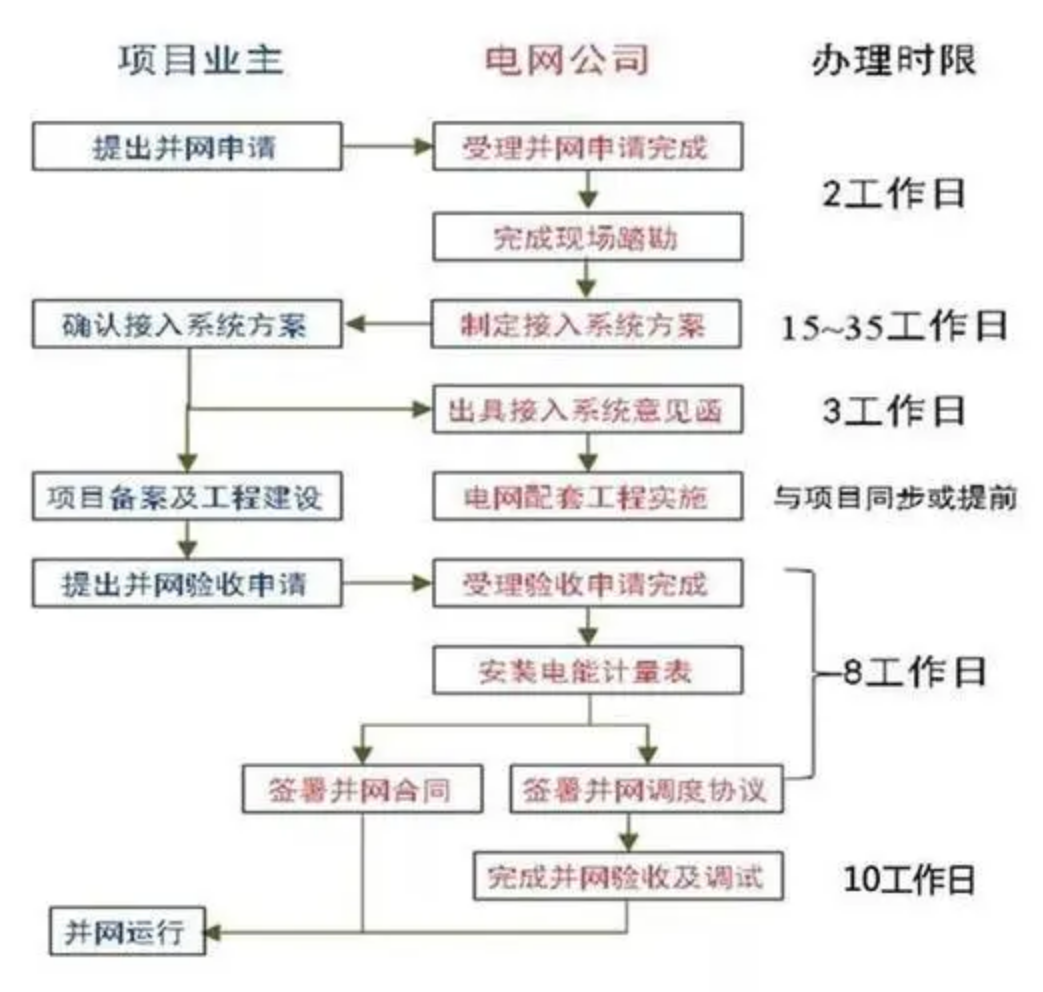

并網申請階段
接入系統方案階段內容
并網驗收和并網調試申請階段要求
今天著重講第一篇,并網的申請階段。
分布式光伏發電單點并網項目10個工作日,多點并網項目20個工作日。
地市公司營銷部(客戶服務中心)負責組織相關部門審定380/220V分布式電源接入系統方案,并出具評審意見。需5個工作日。
地市公司發展部負責組織部門進行審定35KV、10KV接入項目(對于多點并網項目,按并網點最高電壓等級確定)接入系統方案,出具評審意見、接入電網意見函并轉入地市公司營銷部(客戶服務中心)。需5個工作日。
10KV及以上電壓等級并網項目,需要審查用戶的設計文件并出具評審意見,約需10個工作日;220V/380V則不需要此項工作。
